铝蜂窝板施工指南
材料特点
蜂窝铝板是一种夹层结构金属复合装饰材料,由上下两层铝面板和铝蜂窝芯材通过胶粘剂复合加工而成
重量轻:每平方米约3-7公斤,是同厚度木板重量的1/5,玻璃的1/6、铝材的1/7
具有隔音(30dB)、隔热(热阻0.02(·K/W))、防火(B1级)、防水防潮等特性
面板通常喷涂氟碳涂料(室外)或聚酯涂料(室内),也可采用木纹转印技术
施工准备
环境要求
施工环境温度不应低于5℃,夏季应避免阳光直射
5级以上大风天气和雷雨天不得施工
雨季施工需做好防雨措施
完工后24小时内环境温度不应低于5℃
基层处理
对基层墙体进行检查和验收,处理凹凸不平处、空鼓、浮渣、裂缝、油污等
水泥砂浆找平层需达到中级抹灰要求
基层特别干燥时,安装前需对墙体进行浇水湿润处理

工具准备
电锤、铁锤、活动扳手、固定扳手、2米靠尺、吊线锤、角尺、钢丝刷、手电钻、大力钳、螺丝刀、胶枪、灰刀、卷尺、红蓝铅笔、电焊机、水平尺等
施工流程

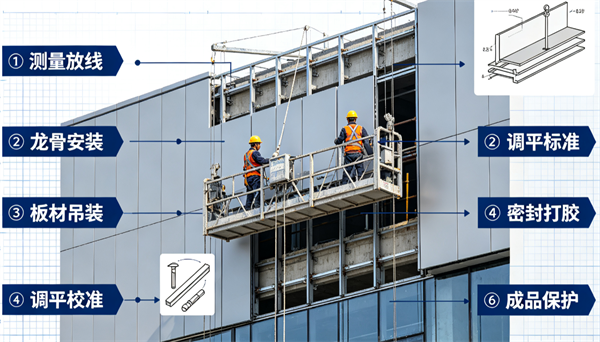

墙面安装流程
测量放线:根据施工图纸精确测量铝板尺寸和位置,做好标记
基层清理:确保墙面平整、干燥、无油污
弹龙骨安装线:在墙面上弹出龙骨安装基准线
钻孔安装膨胀螺栓:按设计位置钻孔,安装膨胀螺栓
固定基层龙骨:确保龙骨平整度和垂直度符合要求
钻螺钉孔:在铝蜂窝板上按设计位置钻螺钉孔
安装止滑扣:防止板面安装过程中滑动
安装蜂窝铝板:按编号顺序安装,保护表面避免刮伤
打胶:在接缝处打胶,增强密封性和整体性
加盖封条:保护板面并提升美观性
验收:调整确保平整度和垂直度符合要求
吊顶安装流程
操作平台架设(成品电动吊篮)
测量放线,精确定位
安装连接件及丝杆角铁
安装主龙骨(通常为C型钢)
安装次龙骨(通长布局,间隔1500mm)
安装蜂窝铝板配套龙骨
安装铝蜂窝板
表面处理
拆除操作平台
安装方法
吊耳式:吊耳和蜂窝板分离式,吊耳连接在胶缝位置,胶缝适宜宽度12mm
翻边式:加工铝蜂窝板时即带有安装用翻边,胶缝适宜宽度10mm
扣条式:使用特定型材扣条,板材中缝有20mm和40mm等,不适用于长度大于3000mm以上的板材
技术要求
锚固要求
锚固件每边不少于1个,间距300-500mm
膨胀套管进入实心基层有效锚固深度应≥30mm,轻质墙体≥50mm,实际施工中保证60mm
粘结要求
采用点框法连接,每块板四周边涂粘结剂宽度≥80mm
下口处刮出约50mm缺口,中部均匀刮粘结点
涂点直径>150mm,高度>20mm,每平方米不少于6个涂点
粘贴面积不小于铝蜂窝板面积的50%
扣件要求
每块板每边扣件不少于1个(阳角、阴角除外),每平方米不少于8个
相邻板块锚固件错开布置,错开间距宜为50mm
注意事项
施工前检查铝蜂窝板及配件,确保无损伤、变形,配件齐全
选择合适的铝蜂窝板厚度和规格适应使用环境
板块间预留间隙,避免热胀冷缩导致变形
根据设计要求选择固定方式(干挂或粘贴),确保连接牢固
施工环境应保持适宜温度,避免影响粘合剂性能
安装顺序:纵向从下至上,横向先阳角后阴角
质量验收
完成安装后进行整体调整,确保平整度和垂直度符合要求
进行分项检验,确保施工质量符合规范和设计要求
检查接缝密封是否完好,无渗漏现象
